上次吴同学家的装修记录更新完了放线篇,总体而言瑕不掩瑜,全程参加了自家的放线确认也让吴同学对设计落地放下心来。
服务过数百位客户的吴同学,这次亲验自家工地放线

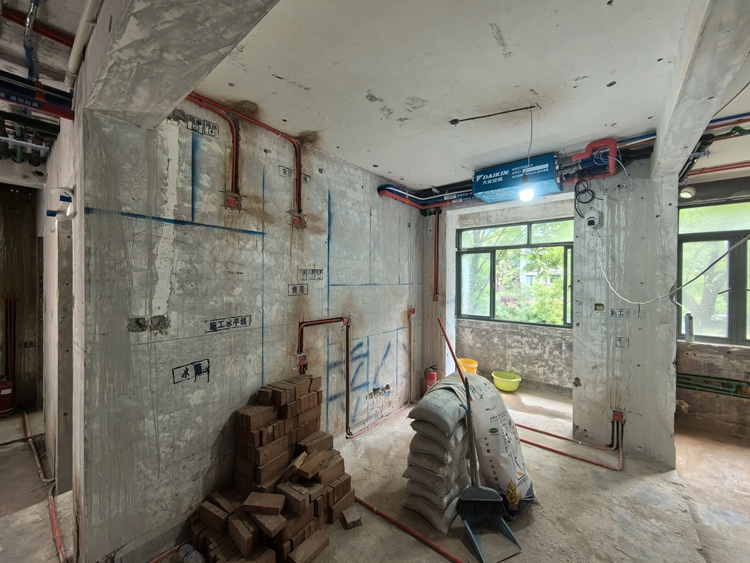

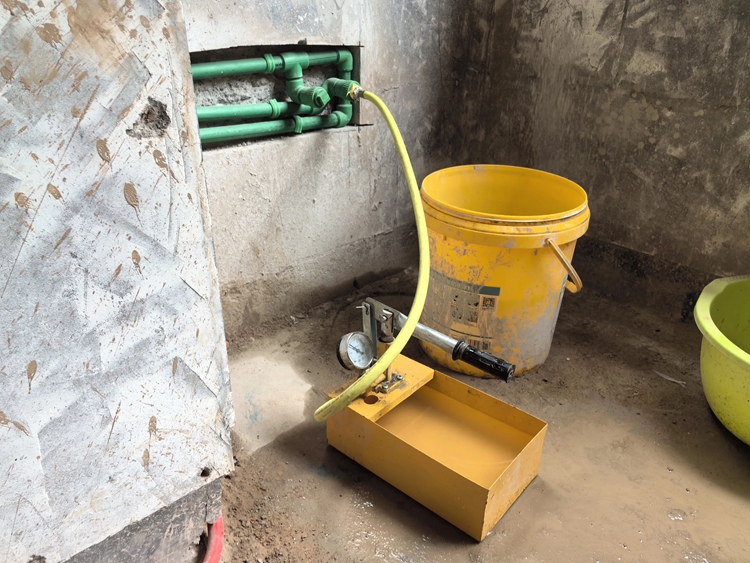

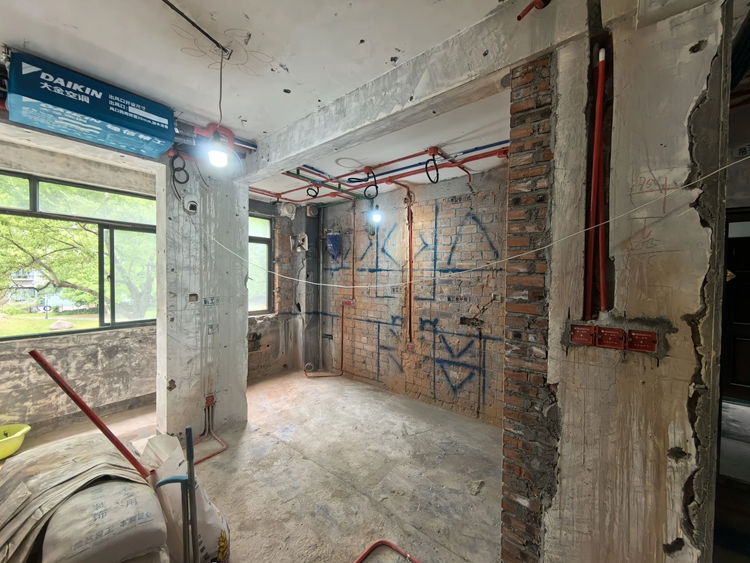

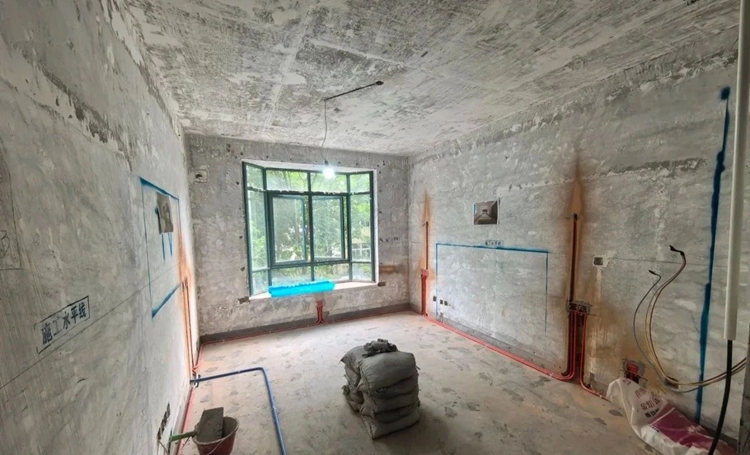

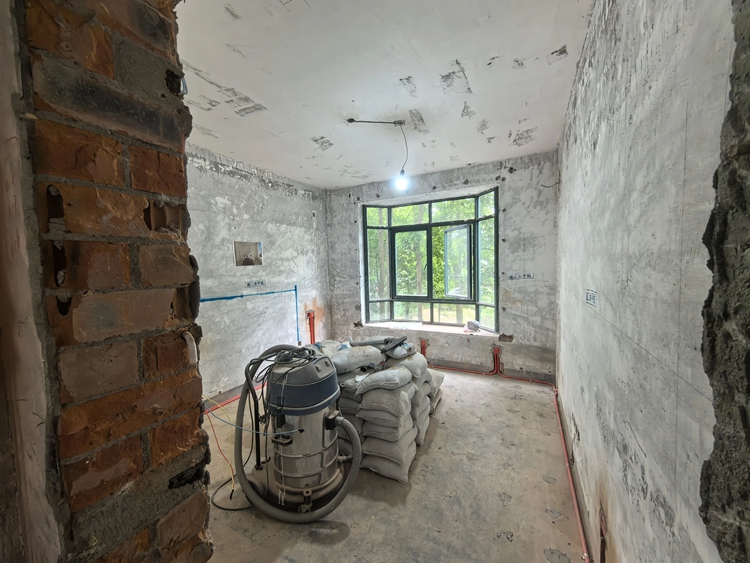

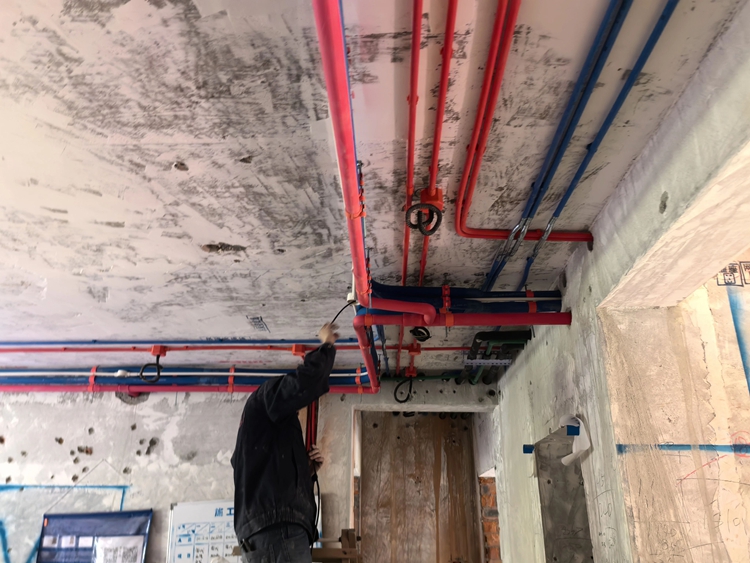

放线确认结束后就是正式开工啦,现场紧锣密鼓的开始了隐蔽工程工作。很多业主对于隐蔽工程的认识可能就只是水和电的改造。
其实不然,像是新建墙、粉墙、中央空调、电气管线、给排水等,都是家装隐蔽工程的项目。对于施工,隐蔽工程的好坏是头等大事。
Tips:我们自信于多年打磨的“精艺良工”施工管理体系,对于各个装修环节和细节都有严苛的要求,并通过由总经理带头组成的高层监察小组进行有效的监督管理。
在隐蔽、批墙、竣工等各个节点,主管会先进行内部验收,通过后再邀请您进行现场验收,每次验收通过都需要您支付相应的款项。

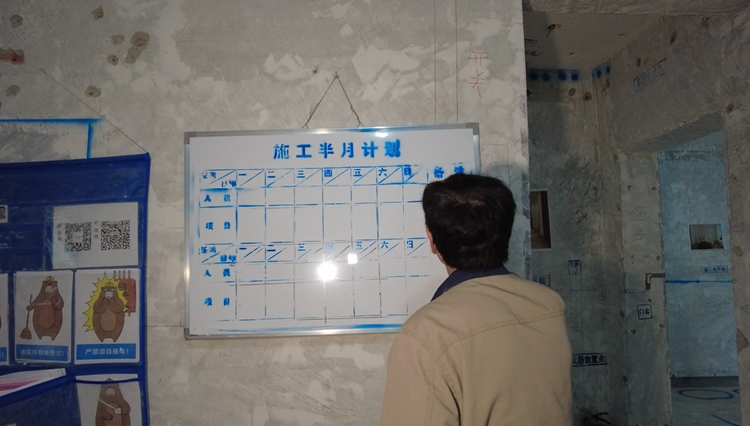

主管也在群里和现场及时更新了针对吴同学家的工期计划表。
Tips:我们要求每个现场都必须吧工期表张贴在醒目位置。这是对施工的一个规划,也是对您的一种承诺。
如果以后出现延误工期的情况,您可以根据这份工期表来维护自己的合法权益。
另外,工期表也可以作为您参与验收节点的一个时间参考。

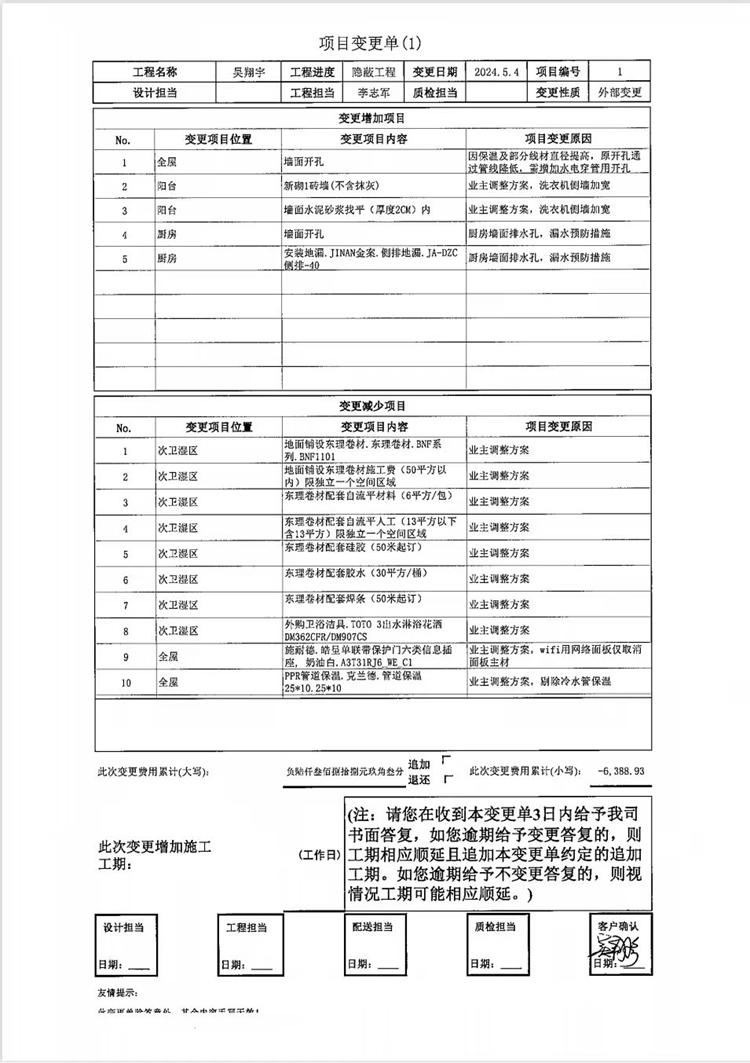

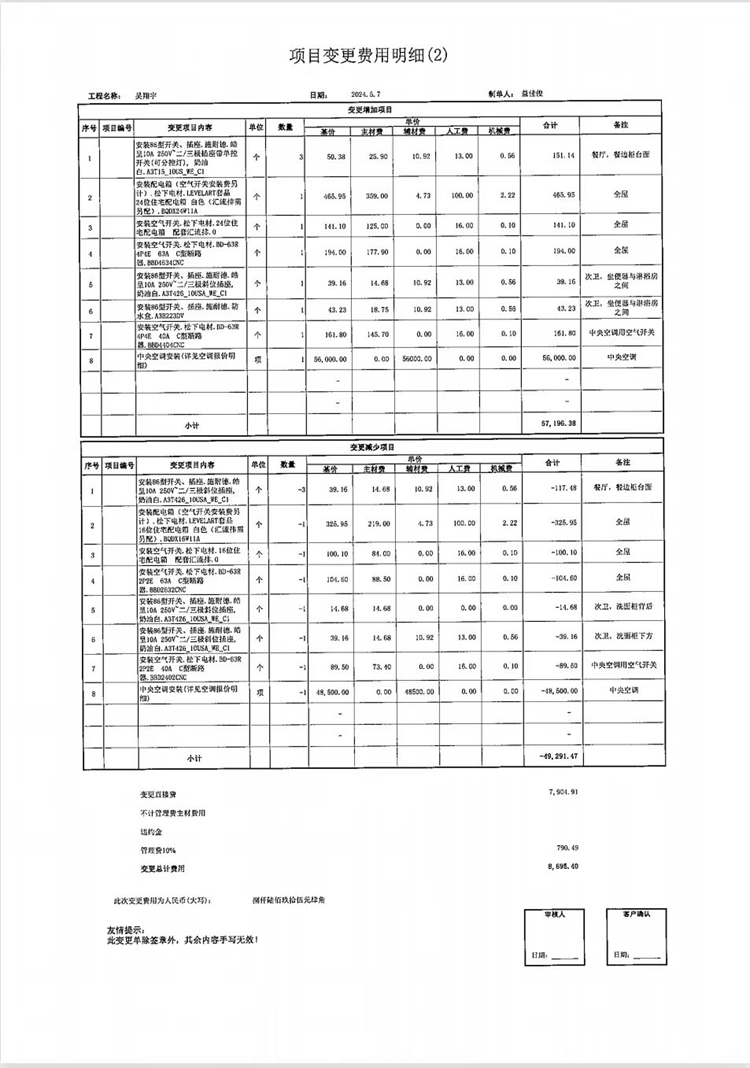

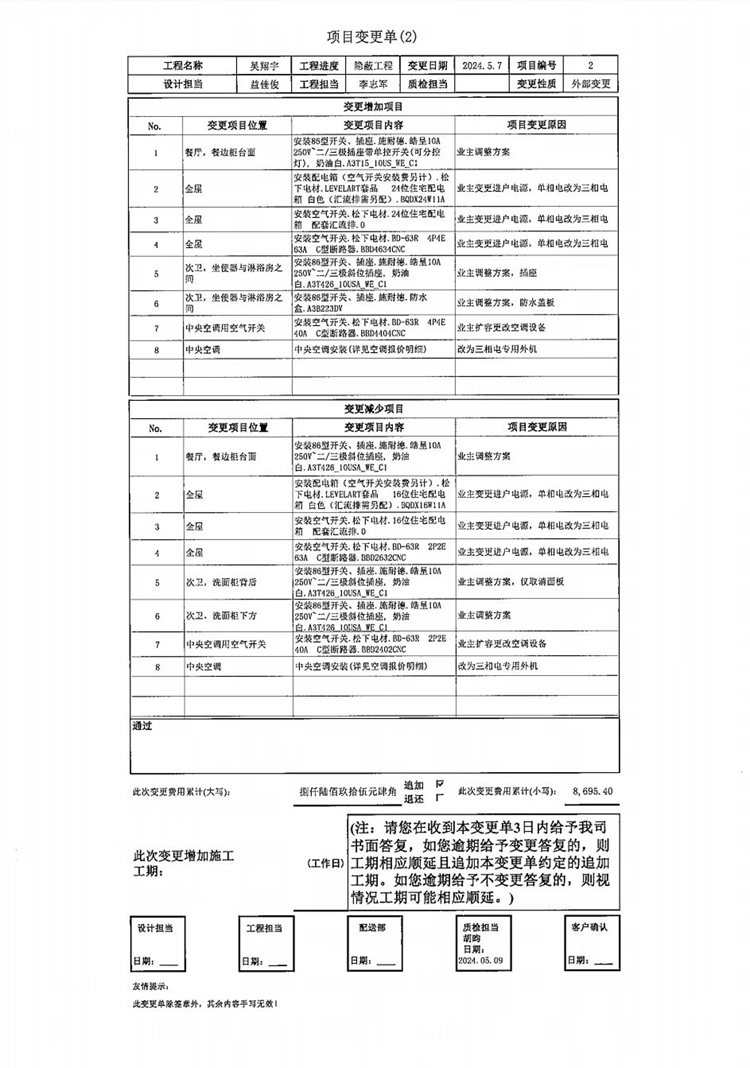

在这段时间内吴同学收到了开工时约定的相关变更单(其中也包括电表扩容导致的中央空调升级)。

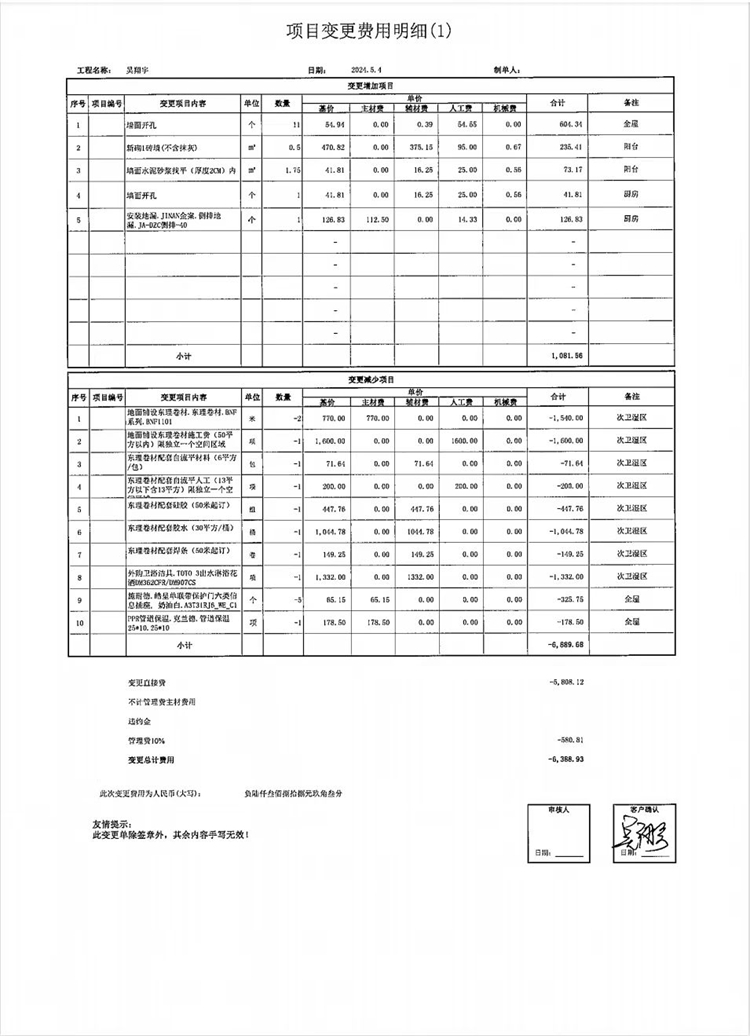

因为现场放线时主管给力的减去了很多不必要的项目和自身对东理卷材的取消,所以退的款项让第二张涉及的中央空调和电路上的变更增加金额显得友善了许多。
整个隐蔽工程耗时13天就完成了,在这里吴同学特别表扬了他的主管李志军,在保证了质量的前提下比预计的隐蔽验收时间快了21天,可谓神速。
我们盛一的验收标准十分严格。早在2001年,盛一装饰公司内部就已经形成了标准化操作的意识,在多年间业务的不断积累,公司制定了详细的标准,

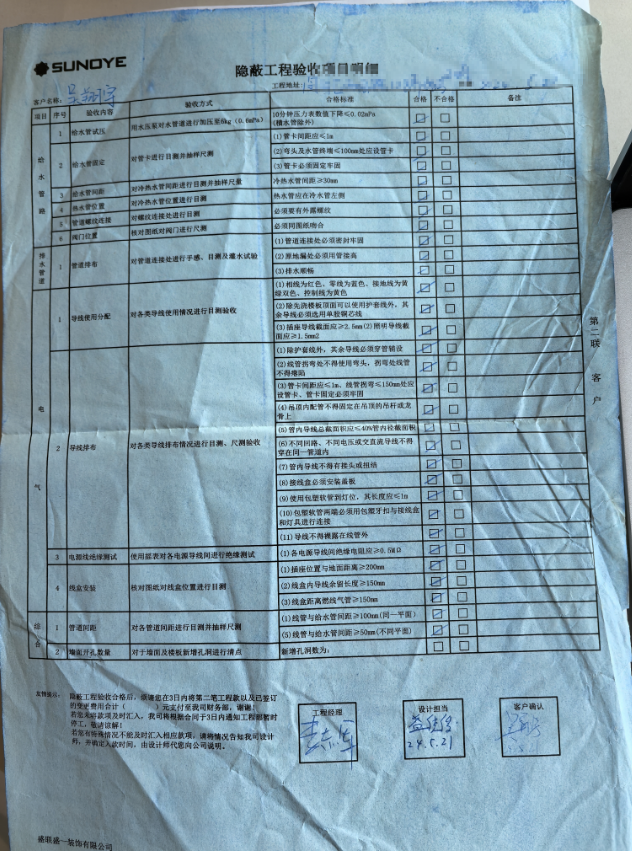

包括合同、尺寸、预算、设计、施工等,几乎涵盖了每一个容易出现问题的环节。作为业主的吴同学和公司人员对照着我们的隐蔽验收清单一项项确认,最终也是成功验收合格。
